7i_GPS-T02-Técnicas-ProyectosFallidosYRootCauseAnalysis

Proyectos de software fallidos: problemas, soluciones y el análisis de la causa raíz Gestión de Proyectos Software

Proyectos de software fallidos: problemas, soluciones y el análisis de la causa raíz Gestión de Proyectos Software

Contenidos

  • Proyectos de software fallidos
    • El servicio de ambulancias de Londres (1992)
    • HealthCare.gov (2013)
    • El fallido lanzamiento de Target en Canadá (2015)
    • ELWIS: control de Inventario de LIDL (2018)
    • La actualización de la web de Hertz (2018)
    • Problemas comunes y soluciones
  • Análisis de la causa raíz y los diagramas causa-efecto

Proyectos de software fallidos

  • Los proyectos de software pueden fallar por muchas razones
  • Razones técnicas
    • Requisitos mal definidos
    • Errores en el código
    • Acumulación de deuda técnica
    • Pruebas insuficientes
    • Etc.

Proyectos de software fallidos

  • Razones debidas a la gestión
    • Restricciones presupuestarias
    • Liderazgo o dirección pobres
    • Dificultad en las comunicaciones
    • Procedimientos mal documentados
    • Insuficiente involucración de potenciales usuarios/as
    • Métricas de seguimiento del proyecto inadecuadas o insuficientes
    • Etc.
  • En general un proyecto que ha fracasado lo ha hecho por múltiples causas
  • A continuación vamos a analizar varios proyectos fallidos, y vamos a tratar de entender los problemas que tuvieron y cómo una adecuada gestión podría haberlos evitado (o al menos reducido)

El servicio de ambulancias de Londres (1992)

El servicio de ambulancias de Londres (1992)

El fallo del servicio de ambulancias de Londres (1992)

  • En los años 80 del siglo XX, el servicio de ambulancias de Londres funciona así:
    • El CAC ( Central Ambulance Control ) recibe llamadas de teléfono
    • Un/a CA ( Control Assistant )
      • Contesta la llamada
      • Escribe los detalles en un formulario, incluyendo las coordenadas del lugar del incidente
      • Los envía (mediante una cinta transportadora) a un punto central
    • Allí una persona los recoge y decide qué asignador/a de recursos debía ser llamado
      • Noreste, norte, oeste o sur
    • El/la asignador/a de recursos decide entonces qué recursos hay que movilizar
      • Usando la información que tiene, enviada periódicamente por radio por las ambulancias
    • Una vez decidido, se anota en el formulario y se pasa a un/a operario/a que contacta directamente con la ambulancia
  • El proceso completo debía tardar menos de 3 minutos

El fallo del servicio de ambulancias de Londres (1992)

  • El denominado informe Finkelstein identifica problemas con este sistema manual. Algunos ejemplos:
    • Identificar la localización precisa lleva tiempo y a menudo se hace de manera parcial
    • Mover papel físicamente de un sitio a otro de la sala de control es ineficiente
    • El estado de los vehículos y su localización, que llega a través de los operadores de radio, tiene que tenerlo en la cabeza todo el tiempo el/la asignador/a de recursos de esa zona
    • Comunicarse por voz (radio) con las ambulancias lleva tiempo
    • Identificar llamadas duplicadas depende la memoria y juicio de los/as CA ( control assistant )
      • Muchos incidentes los reportan varias personas
    • Identificar cuando un incidente necesita una unidad de respuesta rápida o un helicóptero depende totalmente del juicio de una persona

El fallo del servicio de ambulancias de Londres (1992)

  • Se propone desarrollar un sistema de envío de ambulancias asistido por computador (LASCAD, London Ambulance Service Computer Aided Dispatch system )
    • Un intento anterior había sido abandonado tras una prueba de carga que mostró que no podría soportar las necesidades de un entorno tan grande como es Londres
  • La especificación de requisitos era ambiciosa
    • Pedía un sistema en el que la mayor parte de las llamadas recibieran una propuesta de asignación de la ambulancia más adecuada de manera automática
    • En casos complejos una persona especializada sería llamada para elegir y asignar los mejores recursos
      • Pero en el caso habitual la misma persona que recibe la llamada debería poder atenderla hasta que se completase el servicio

El fallo del servicio de ambulancias de Londres (1992)

  • Se puso como límite que el sistema estuvieran en marcha el 8 de enero de 1992
    • El paso de análisis de requisitos a diseño había empezado a finales de 1990
    • El proyecto se planificó con lo que esencialmente era una metodología en cascada
  • El proyecto se asignó a un consorcio de tres empresas (Apricot, Systems Option y Datatrak) por 1.1 millones de libras
    • Algunas ofertas de empresas competidoras pedían hasta 8 millones para hacer lo mismo

El fallo del servicio de ambulancias de Londres (1992)

  • Durante los primeros 9 meses de 1992 el sistema se prueba, mostrando ser inestable en cada prueba que se hacía
    • Esta “fase de pruebas” no se había planificado inicialmente
  • Aún así, se decidió ponerlo en marcha el 26 de octubre de 1992
    • ~9 meses de retraso sobre la fecha prevista inicialmente
  • El sistema empezó el día con una carga baja, pero conforme iban llegando más llamadas, el sistema alcanzó varios cuellos de botella
    • Los cuellos de botella provocaron a su vez otros
  • El 28 de octubre a las 11 de la noche, tras dos días consecutivos de fallos y frustración del personal, el Servicio de Ambulancias de Londres (LAS) pone en marcha un procedimiento para volver al sistema anterior
    • Este procedimiento no estaba planificado, tuvieron que improvisarlo
  • En esos dos días habían muerto más de 20 personas
    • En ningún caso se culpó oficialmente al LAS, pero un sindicato insistió en que el sistema era responsable de, al menos, varias de esas muertes

Las causas del fallo del servicio de ambulancias de Londres (1992)

  • Había fallos en la transmisión de datos con las ambulancias
  • No está claro cómo de preciso era el sistema automático de localización de vehículos
  • Se usó Visual Basic (no estaba planificado al principio) para algunos formularios
    • Bien para prototipos rápidos, pero mal para sistemas en los que el tiempo es un factor crítico
      • Sobre todo con los computadores de 1992
  • Como los formularios de VB eran lentos, los usuarios precargaban todas las pantallas que preveían necesitar
    • Esto ponía una gran carga en el procesador y la memoria, enlentenciendo los procesos y llegando a causar caídas del sistema
  • El servidor de ficheros de respaldo no se había probado en absoluto

Las causas del fallo del servicio de ambulancias de Londres (1992)

  • No se había hecho ningún intento por anticipar qué pasaba si los datos que se introducían al sistema eran incompletos o imprecisos
    • Los datos imprecisos provocaban que se generasen muchos mensajes de excepción
    • Si había muchas excepciones, estas se salían de la página y no había un scroll o similar, con lo que no se podían ni leer
      • Esto a su vez provocaba más excepciones
    • Si había muchas excepciones, estas también ocultaban otros mensajes anteriores
      • No se podía ir atrás a ver si se había enviado el vehículo adecuado a la emergencia
    • El manejo de excepciones acabó siendo el principal cuello de botella del sistema

Las causas del fallo del servicio de ambulancias de Londres (1992)

  • El personal no había sido formado adecuadamente
    • Habían recibido algo de formación, pero mucho antes de la fecha original de implantación
      • Al final pasó más de un año entre su formación y cuando tuvieron que usar realmente el sistema
    • La formación no era siempre completa y a menudo era inconsistente
      • En parte por la cantidad de cambios al sistema que se iban haciendo mientras se desarrollaba

Las causas del fallo del servicio de ambulancias de Londres (1992)

  • Algunas de estas causas son técnicas y otras de gestión, pero en general nos vamos a encontrar que están muy relacionadas. Ejemplos:
    • La elección de Visual Basic
      • ¿El equipo de desarrollo eligió una mala herramienta o la usó mal?
      • ¿Se permitió que esta decisión se tomara sin un análisis completo de pros y contras?
    • Las pruebas fueron totalmente insuficientes
      • ¿Falta de herramientas de prueba adecuadas?
      • ¿Se debió a una mala planificación temporal del proyecto?
      • ¿Recortes debidos a que las empresas contratantes habían subestimado mucho el presupuesto necesario?
    • Las pocas pruebas que sí se hicieron mostraban un sistema inestable y con fallos
      • ¿Por qué aún así se dio la orden de desplegar y poner en marcha?
    • La formación del personal fue insuficiente y mal planificada
      • De nuevo podría ser falta de recursos, mala planificación...

HealthCare.gov (2013)

HealthCare.gov (2013)

HealthCare.gov (2013)

  • HealthCare.gov es la web que el gobierno federal de EE.UU. pone en marcha para facilitar la adquisición de seguros privados de salud para sus ciudadanos
  • Se crea durante la administración Obama, bajo la ACA ( Affordable Care Act , Ley de Cuidados Sanitarios Asequibles)
    • Ofrece subsidios dependiendo del nivel de ingresos aunque deja fuera a la personas más vulnerable
      • Las que están por debajo del umbral de pobreza

HealthCare.gov (2013)

  • El sitio web se pone en marcha el 1 de octubre de 2013, cubriendo a residentes de 36 de los 50 estados de EE.UU.
  • La demanda inicial (5 veces mayor que la esperada) causó que el sitio web se cayera a las 2 horas de su puesta en marcha
  • El diseño del sitio web no estaba completo
    • Había problemas de front-end
      • Menús desplegables incompletos
      • Errores de ortografía
      • Incluso textos de prueba que nadie había borrado (los famosos Lorem Ipsum )
    • Aunque los problemas graves estaban en el back-end
      • P.ej., las compañías de seguros reportaron que los datos de los usuarios no estaban completos o correctos cuando les llegaban
  • El acceso ( log in ) aún podía aguantar menos tráfico que el sitio principal, lo que creó un enorme cuello de botella
    • Ese mismo mecanismo de acceso era usado por el personal técnico
      • Lo que hacía muy difícil que pudieran acceder para diagnósticos o mantenimiento

HealthCare.gov (2013)

  • Durante el primer día, 4 millones de visitantes únicos accedieron a la web
    • Solo 6 personas pudieron completar y enviar sus solicitudes
  • En los días siguientes, de los 8 millones de visitantes que accedieron, se estima que el 1% pudieron apuntarse a un plan de salud
    • De los que lo consiguieron, muchos tuvieron errores como envíos duplicados etc.
  • Tras mucho esfuerzo, nuevos contratistas y nueva gestión, el sitio web pudo manejar hasta 35.000 usuarios concurrentes para el 1 de diciembre
    • 2 meses después de su lanzamiento
  • En julio de 2014 el sitio web fue “hackeado”
    • Aunque parece que no fue muy grave, se comprobó después que la seguridad del sistema tenía muchos fallos
  • El presupuesto inicial de 93.7 millones de dólares se convirtió en un coste total reportado en 1700 millones de dólares
    • Incluso más según otras fuentes

Las causas de los fallos de HealthCare.gov (2013)

  • El CMS ( Centers for Medicare and Medicaid Services ), la agencia responsable, tenía experiencia con gestión de seguros de salud y grandes proyectos gubernamentales, pero no con productos tecnológicos
    • Hubo roles técnicos clave que no pudieron cubrirse y los/as managers del proyecto no tenían experiencia para poder estimar la cantidad de esfuerzo requerida
      • Las pruebas para coordinar e integrar todo el software desarrollado por terceras partes se dejaron para solo 2 semanas antes del lanzamiento
      • Se hicieron pruebas de carga para solo 2000 usuarios concurrentes
    • El CMS podría haber asignado algunos papeles clave de gestión a una firma externa con experiencia
      • O haber buscado asesoramiento en el DoD, la NASA...

Las causas de los fallos de HealthCare.gov (2013)

  • Hubo problemas de liderazgo
    • No estaban claras las responsabilidades los distintos departamentos gubernamentales involucrados
      • La toma de decisiones era lenta
    • Cada subproyecto tenía su propia estructura organizacional
      • Cada uno se organizaba como podía
    • Tampoco se comunicaban adecuadamente las decisiones tomadas

Las causas de los fallos de HealthCare.gov (2013)

  • Problemas de calendario
    • La fecha de entrega estaba prefijada de antemano, porque era un mandato legal de la ACA
      • El CMS pudo haber sido transparente con los problemas que había, lo que habría podido conseguir algo más de tiempo
      • O podrían haber planificado una entrega por fases
        • Haciendo una beta a un grupo pequeño de solicitantes primero
        • Proporcionando incentivos para que la gente decidiera apuntarse en distintos momentos del año y no el primer día
    • Como ejemplo del tipo de problemas que esto generó, la empresa responsable del log in trabajaba sobre la base de que el sitio web iba a tener algunas partes que no requiriesen estar registrado/a para ser usados
      • Esta funcionalidad se quitó porque se acumulaban retrasos, y por tanto todo el mundo pasó a tener que registrarse para hacerlo todo
        • Con lo que esa parte del sistema no se pudo dimensionar bien
  • El proyecto se gestionó con una metodología que esencialmente era en cascada

El fallido lanzamiento de Target en Canadá (2015)

El fallido lanzamiento de Target en Canadá (2015)

Target Canadá (2015)

  • La corporación Target es una cadena de grandes almacenes de EE.UU.
  • En 2011 anunciaron que abrirían tiendas en Canadá, y planificaron abrir 3 en marzo de 2013, y otras 21 poco después
    • Llegaron a tener hasta 133
  • En 2012, en los pedidos destinados a las primeras tiendas que se abrirían ya había problemas
    • Los productos que tenían que ir por barco no parecían llegar nunca
    • Lo que llegaba a los centros de distribución no llegaba a procesarse para enviarlo a las tiendas
    • A las tiendas llegaban cosas que no cabían en las estanterías a las que iban destinadas
  • A un mes de abrir la primera, ya sabían que tenían serios problemas con la cadena de distribución
    • Y que probablemente eso implicaría tiendas desabastecidas

Target Canadá (2015)

  • Tras la apertura de las primeras tiendas, enseguida llovieron críticas en las redes sociales sobre la falta de productos
    • Aunque los centros de distribución de Target en Canadá estaban literalmente saturados de cosas
      • Camiones haciendo cola por no haber sitio libre para su carga
  • Los sistemas de punto de venta (software de la empresa Retalix) tampoco funcionaban bien
    • Las cajas de autoservicio daban el cambio equivocado
    • Los escáneres de código de barras no funcionaban, o devolvían el precio que no era
    • Incluso a veces era posible que un/a cliente/a se fuera de la tienda con una transacción aparentemente completa pero en la que el pago nunca se había realizado

Target Canadá (2015)

  • En febrero de 2014 Target había perdido 941 millones de dólares en Canadá
  • Se pusieron medidas paliativas para algunos problemas desde el punto de vista del negocio
    • Alquilar más almacenes
    • Priorizar productos básicos
    • Focalizarse en las tiendas con mejores localizaciones
  • Entre eso y otros problemas que se detectaron y corrigieron en el software, para la segunda mitad de 2014 el sistema funcionaba más o menos como debía
    • Pero esto ya llegaba tarde
  • En enero de 2015 Target anunció un procedimiento concursal ( bankruptcy protection ) y que cerraría y liquidaría sus 133 tiendas de Canadá
    • Proceso que culminó en abril de ese año

Target Canadá (2015)

  • Este fracaso se debió a muchas cosas
    • Pero algunas de las más importantes tenían que ver con la tecnología
  • El sistema de gestión de la cadena de suministro que tenían en los EE.UU. funcionaba muy bien y había sido ajustado durante muchos años a las necesidades de la empresa
    • Y había mucha gente dentro de Target que entendía perfectamente su funcionamiento
  • Al pasar a Canadá se enfrentaban al menos con dos novedades
    • Una nueva divisa, y un segundo idioma

Target Canadá (2015)

  • En lugar de modificar el sistema que tenían, decidieron que implantar una solución existente sería más rápido y se decidieron por SAP (con el apoyo de la consultora Accenture)
    • Implantarían SAP, y los datos que salieran de ahí serían enviados a otras piezas cruciales del sistema de Target
      • Un software que predice la demanda de productos y las necesidades de reponerlos, y otro que permite gestionar los centros de distribución
    • Una vez en funcionamiento en Canadá, llevarían el nuevo sistema a EE.UU. para unificar ambos
    • Y esto en 2 años

Target Canadá (2015)

  • Target presume de una buena cultura empresarial
    • En parte esto pasaba por reclutar a gente joven y con personalidades “compatibles” con esta cultura
  • Al empezar a reclutar personal en Canadá aplicaron las mismas ideas
    • Contrataron a gente joven, con la personalidad que buscaban, pero a la que apenas tuvieron tiempo de formar mínimamente
      • En buena medida porque Target en Canadá no había tenido el mismo tiempo que en EE.UU. para establecer programas de formación y mentorizaje

Target Canadá (2015)

  • Había que introducir 75000 productos distintos en el sistema SAP en muy poco tiempo, y obtener toda la información de los proveedores se dejaba muchas veces al personal recién contratado
    • Con más experiencia habrían sabido que los vendedores a menudo proporcionan información poco fiable
      • Y habrían tenido más capacidad para enfrentarse a ello
    • El sistema SAP no ayudaba mucho porque no validaba las entradas de los usuarios
    • Se estima que el sistema tenía datos correctos aproximadamente el 30% del tiempo
      • El que tenían en EE.UU estaba entre el 98 y el 99%

Target Canadá (2015)

  • Se propuso apagar todo el sistema y verificar cada entrada de datos en el mismo de forma manual, y así se hizo
    • En otoño del 2012 se celebró la “semana de datos”
      • Había que confirmar cada dato para cada producto con el vendedor correspondiente
      • 75000 productos, cada uno con entre 50 y 80 campos
    • Para complicar el proceso, los datos de prueba ( dummy ) que se habían introducido aún estaban ahí
    • Los datos no podían ser insertados en SAP por los mismos que los verificaban, y se enviaron a la India para que desde allí se cargasen al sistema
      • Esto introdujo algunos errores adicionales, aunque no muchos

Las causas de los problemas de Target Canadá (2015)

  • Había muchos problemas que podemos considerar técnicos, de requisitos mal expresados o de usabilidad del software
    • Las dimensiones de los productos a veces estaban en pulgadas (EE.UU.)
      • Y no en centímetros (Canadá y resto del mundo)
    • Las dimensiones de los productos que deberían aparecer como ancho/alto, aparecían como ancho/alto
    • Otras veces se usaba la divisa equivocada en los precios
    • Lo que Target entendía como la fecha en la que algo llegaba a un centro de distribución, algunos de los suministradores más grandes la interpretaban como el día en que tenían que hacer el envío
      • Esto no se detectó hasta 2014

Las causas de los problemas de Target Canadá (2015)

  • El sistema de previsión de la demanda funcionaba muy bien en EE.UU., pero falló estrepitosamente en Canadá
    • Esto es lo que llevo a tener almacenes saturados
    • En EE.UU. habían tenido muchos años de datos para ajustarlo, y tenían una amplia y fiel clientela, pero ninguna de estas cosas era así en Canadá
  • Algunas cosas habrían mejorado con personal más experto y mejor formado
    • Cuando se quiso enviar personal con experiencia desde los EE.UU. ya era tarde
      • El sistema era distinto, así que su experiencia no era muy útil
  • Muchas cosas no se detectaron a tiempo por falta de pruebas
    • Por ejemplo, los errores en el sistema de punto de venta se habrían detectado rápidamente con solo unas horas de compras simuladas

Las causas de los problemas de Target Canadá (2015)

  • En 2014 se detectó que aunque en el sistema de reposición había una característica que notificaba a los centros de distribución para que entregaran más productos cuando una tienda se quedaba sin existencias, esta no funcionaba
    • Resultó que algunos analistas de negocios apagaban esto a propósito
    • El problema es que se les evaluaba en base al porcentaje de sus productos que estuvieran disponibles en un momento dado
      • Si apagaban la opción de autorreponer, el sistema no indicaba que un producto no estaba disponible, con lo que ellos/as quedaban bien en sus informes
        • Un claro ejemplo de cómo las métricas mal entendidas y mal aplicadas son contraproducentes
    • Una vez esto se activó completamente, se pudo comprobar la auténtica realidad del bajo nivel de stock que tenía la compañía

Las causas de los problemas de Target Canadá (2015)

  • También para 2014 consiguieron añadir un sistema de verificación de datos para evitar que entraran datos incorrectos a SAP
    • Cosas simples, como códigos a los que les faltaba algún dígito etc. ahora ya se detectaban automáticamente
    • Esto llegó demasiado tarde
    • Un antiguo empleado describía el desentrañar el funcionamiento de SAP, tuvieron que hacerlo para añadir esto, como pelar una cebolla
      • Tiene múltiples capas y te hace llorar

eLWIS: control de Inventario de LIDL (2018)

eLWIS: control de Inventario de LIDL (2018)

eLWIS (2018)

  • En 2011, la cadena de supermercados Lidl decide poner en marcha un sistema de control de inventarios global utilizando el software de SAP (también alemana) denominado eLWIS ( electronic Lidl merchandise management and information system )
    • Para sustituir al que tenían, un desarrollo interno denominado Wawi
      • Estaba alcanzando los límites de su capacidad y tenía carencias técnicas y funcionales
      • Cada vez más caro de mantener en marcha
  • Se espera que el nuevo producto permita procesos más eficientes para más de 10000 tiendas y más de 140 centros logísticos

eLWIS (2018)

  • En 2015 el sistema se puso en marcha, a modo de piloto, en las tiendas de Austria, Irlanda y EE.UU
    • Aquí ya se vio que el sistema no funcionaba para países con grandes volúmenes de ventas
  • En 2017, SAP le entrega un premio a Lidl como uno de sus mejores clientes
  • Para julio de 2018 se cortó el desarrollo de eLWIS, y Lidl tuvo que volver a su anterior sistema de inventario
    • Se señaló que los objetivos estratégicos iniciales no podían alcanzarse con un esfuerzo razonable
      • Y que no era una decisión “contra SAP” sino “a favor de su propio sistema”
    • Después de haber gastado unos 500 millones de euros

Las causas de los problemas con eLWIS (2018)

  • El sistema SAP basaba el inventario en los precios finales de venta de los productos, mientras que Lidl se basaba en los precios a los que los habían adquirido ellos
    • Lidl decidió adaptar SAP a su filosofía de inventarios y ese fue el principio del fin
  • Un software complejo como un ERP (Enterprise Resouce Planning) es complejo de adaptar
    • La implementación de un ERP debe reflejar un conjunto de buenas prácticas y un conocimiento profundo de ese dominio de problema
    • Hay que elegir el producto cuya implementación esté más alineada con lo que quieres conseguir
      • No tratar de adaptar uno más alejado
    • Lidl no evaluó adecuadamente SAP
      • Por bueno, conocido o popular que sea un producto de software, no se debe elegir sin evaluar en cada caso si es el adecuado

Las causas de los problemas con eLWIS (2018)

  • Nadie en Lidl fue capaz de parar el proyecto cuando el presupuesto y los plazos empezaron a crecer
    • Haber parado en 2015, tras las pruebas piloto que mostraron que había problemas, habría ahorrado mucho dinero y tiempo
    • El liderazgo en general fue problemático
      • Hubo bastantes cambios de los ejecutivos responsables de este proyecto
  • Algunas voces de Lidl culparon a la consultora KPS, que debía guiar la adaptación de SAP a las necesidades de Lidl, de ser demasiado lenta
  • Desde KPS se señaló que los plazos eran demasiado cortos, y que aún así las fases piloto (Austria, Irlanda, EE.UU.) se desplegaron a tiempo

La actualización de la web de Hertz (2018)

La actualización de la web de Hertz (2018)

La web de Hertz (2018)

  • En 2016, la compañía de alquiler de coches Hertz llevaba un tiempo luchando para mantener beneficios
    • Por el crecimiento de Uber y Lift, la mayor competencia en el sector y la caída en el valor de los coches usados
  • Deciden modernizar toda su presencia online, y para ello contratan a la consultora Accenture en agosto de 2016
  • La idea es lanzar la nueva versión en diciembre de 2017, pero esto se retrasa primero hasta enero de 2018 y luego hasta abril de 2018
  • Cuando esta última fecha tampoco se cumple, y viendo que el producto no cumple ni la mitad de lo que estaba especificado el proyecto se cancela
    • Y Hertz demanda a Accenture por los 32 millones de dólares que habían pagado señalando que no habían entregado ni un sitio web funcional ni una aplicación móvil funcional

La web de Hertz (2018)

  • En 2015, la infraestructura informática de Hertz era bastante compleja
    • Unos 1800 sistemas distintos, 6 proveedores de bases de datos y 30 sistemas distintos para el procesamiento de los alquileres de coches
  • En 2016 ponen en marcha un proceso de modernización de la web y la aplicación móvil
    • En esta fase se apoyan en Accenture para validar la estrategia y planificación para el proyecto
    • Este proceso aparentemente va a adoptar una metodología “ágil”, con dueños/as de producto y sprints
  • En la segunda mitad del año se buscan proveedores para implementar esta nueva solución
    • Se concluye que Accenture, dada su experiencia en webs y aplicaciones móviles, es la adecuada
    • Se pagan 7 millones de dólares a Accenture para que creen un plan detallado que describe la funcionalidad, los procesos de negocio, la tecnología y la seguridad de la solución
      • Recordatorio: crear un plan detallado por adelantado y “ágil” no son compatibles

La web de Hertz (2018)

  • En la primera mitad de 2017, Accenture y Hertz planean llevar a cabo una fase 2, que incluya el diseño, construcción, prueba, validación y despliegue de la web y la aplicación móvil
    • Hertz se compromete con sus inversores a tener esto listo para final de año
    • Accenture por su parte quita al “product manager” y al “project architect” del proyecto
  • En la segunda mitad de 2017, Hertz y Accenture acuerdan llevar a cabo esa fase 2 por 26 millones de dólares
    • La gestión del proyecto queda en manos de Accenture
      • Incluyendo la planificación, el control y el liderazgo

La web de Hertz (2018)

  • Pronto Accenture señala que no van a llegar a diciembre de 2017 y piden una extensión de plazos de un mes
    • Y poco después, posponen esa fecha hasta abril de 2018
  • En mayo de 2018, tras lo que parece ser el despedido y sustitución del CIO de Hertz, se saca a Accenture del proyecto
  • En junio de 2018 Hertz contrata a otro proveedor para completar el proyecto
    • Hertz señala que gastaron 10 millones de dólares adicionales en corregir o reemplazar lo que había hecho Accenture
  • En abril de 2019, Hertz demanda a Accenture

Los problemas de la web de Hertz (2018)

  • Según Hertz, Accenture recomendó las siguientes soluciones tecnológicas
    • Angular para el front-end
    • Adobe Experience Manager para la gestión de los contenidos de la web
    • Una arquitectura de microservicios
    • MuleSoft como middleware/plataforma de integración entre front-end y back-end
    • Y todo esto conectado a los sistemas de back-end de Hertz
      • Reservas de coches, programas de fidelización de clientes/as y otras cosas

Los problemas de la web de Hertz (2018)

  • En la demanda de Hertz, se alega que Accenture:
    • No había propuesto un diseño web responsive, algo que llevaba años siendo una práctica común y que estaba en el contrato
      • Parece que Accenture asumió que no era necesario adaptarse a una tablet
    • No había considerado en absoluto la futura extensión del sistema, algo que estaba como requisito en el contrato
      • Parece que Accenture se focalizó en resolver el problema de Hertz en EE.UU
        • Sin pensar en la marca global o en otras marcas de la empresa
    • Había escrito un código terrible plagado de vulnerabilidades de seguridad y problemas de prestaciones
      • Especialmente en el front-end (Angular)

Los problemas de la web de Hertz (2018)

  • No tenía la experiencia necesaria con las tecnologías, a pesar de que Accenture sostenía que:
    • Tenían “al mejor talento del mundo”
    • Las “habilidades necesarias para ganar”
    • Y que “pondrían al equipo adecuado sobre el terreno el día uno”
  • Falló en las pruebas y en la documentación
    • Tests inadecuados, incluso engañosos
    • Documentación que debía ser dinámica y actualizable se proporcionaba únicamente en PDF
  • Y que, en general, cada vez que se señalaba alguno de estos problemas a Accenture, estos se ofrecían a solucionarlo pero siempre pidiendo más dinero

Los problemas de la web de Hertz (2018)

  • Las alegaciones de Accenture a algunos de estos puntos son significativas, pues reflejan bien como algunas grandes consultoras entienden su relación con sus clientes:
    • Señalan que cosas como “el mejor talento” o “las habilidades necesarias para ganar” es solo marketing y que Hertz no puede basarse en eso para pedir nada
      • Y que, por contrato, Accenture tenía libertad para elegir a su personal
    • Que las responsabilidades de entregar a tiempo se acaban en su parte, y que Hertz tenía que implementar las integraciones con su backend, la seguridad y los tests de aceptación de usuarios/as
      • Así como gestionar a todas las posibles subcontratas

Los problemas de la web de Hertz (2018)

  • Que los contenidos de la web los tenía que proporcionar Hertz
    • Y que sin eso no se podía lanzar
  • Que el contrato no establecía un precio prefijado sino que era de obra y servicio
    • Por tanto, Accenture podía pedir más dinero para cubrir sus gastos
  • Que el acuerdo general de servicios entre Hertz y Accenture (que existía desde 2004, mucho antes que este desarrollo) indicaba que a Accenture no se le podía demandar por daños o perjuicios

Problemas comunes y soluciones

Problemas comunes y soluciones

Problemas comunes

  • En estos ejemplos de fracasos hemos visto cosas que se repiten en muchos o todos los casos
  • Las presiones para entregar en una fecha prefijada
    • Que provocan lanzamientos plagados de fallos y/o fechas incumplidas
  • Las planificaciones y capturas de requisitos muy detalladas por adelantado, que al final:
    • O se incumplen
      • Recortes de funcionalidad, recortes de calidad...
    • O llevan a importantes retrasos y sobrecostes
    • O las dos cosas
  • Metodologías en cascada
    • Si alguna vez aparece la palabra “ágil” suele ser puro marketing

Problemas comunes

  • Los intereses del licitador (empresas o administraciones públicas) y del contratista (a menudo una o más consultoras tecnológicas) son muy distintos
  • No se consideran adecuadamente algunos costes muy importantes:
    • Integración
    • Migración del sistema antiguo
    • Creación de los contenidos para la nueva solución
  • Se dejan las pruebas para el final y se deja poco tiempo para hacerlas
  • No se pone a las personas adecuadas en puestos clave
    • Gestión del proyecto y/o dirección técnica
    • A veces se delega esto en los contratistas
      • Se puede delegar la autoridad, pero es necesario entender que no se puede delegar la responsabilidad
    • Otras veces se trata de poner en estos puestos a gente de la organización licitadora
      • A menudo sin suficientes conocimientos y experiencia

Soluciones

  • Las metodologías ágiles, como Scrum, proponen soluciones a muchos de estos problemas
    • Evitan tener fechas de entrega prefijadas y conjuntos de requisitos prefijados
      • O bien una cosa, o bien la otra, pero las dos a la vez se entiende que es un gran riesgo
    • Se evitan los planes y requisitos muy detallados por adelantado
      • A cambio de una mayor flexibilidad después, lo que acaba siendo beneficioso para licitadores y contratistas
    • Son la antítesis de las metodologías en cascada
    • Tienen una aproximación más colaborativa entre licitador y contratista
      • Dueño/a de producto, reuniones de revisión frecuentes para que haya feedback...
    • Las integraciones/migraciones/creaciones de contenidos se abordan en cuanto es posible
      • Aproximación iterativa e incremental al desarrollo de software
    • Las pruebas se abordan desde el principio
      • Definición de “hecho” fuerte, aproximación iterativa e incremental al desarrollo de software

Soluciones

  • Que los contratistas (consultoras) no pongan a las personas adecuadas (conocimientos y experiencia) en los equipos de desarrollo es sencillamente una mala práctica
    • La solución a esto pasa por que los licitadores redacten cláusulas detalladas exigiendo más con respecto a esto en los contratos
  • Que los licitadores (clientes, empresas y administraciones públicas) no pongan a las personas adecuadas en puestos de responsabilidad clave tampoco lo puede resolver una metodología de gestión
    • Tan solo podemos enfatizar la importancia de tener gente con conocimientos y experiencia en gestión de proyectos software y en arquitectura de software en los puestos clave

Análisis de la causa raíz y los diagramas causa-efecto

Análisis de la causa raíz y los diagramas causa-efecto

Análisis de la causa raíz

  • Para resolver un problema, primero hay que entenderlo
    • Ya hemos visto que los problemas casi nunca vienen solos, y que a menudo se relacionan unos con otros de maneras no obvias
  • Para entender los problemas, es importante distinguir lo que son síntomas y lo que son causas
    • Si hay humo en casa (síntoma) no abres la ventana y te vas a dormir
      • Buscas el fuego
    • Si hay agua en el barco (síntoma), no te limitas a achicarla
      • Buscas el agujero
    • Si tu aplicación tiene una fuga de memoria (síntoma), no compras más memoria para tu ordenador
      • Buscas y corriges el código que no libera la memoria cuando termina
  • Hasta determinar la causa raíz de un problema, normalmente los intentos de solucionarlo fracasarán
  • Esto también es útil en análisis a posteriori de los proyectos que han fallado, porque nos permite aprender cosas para no repetirlas

Los 5 porqués (The 5 Whys)

  • Problema : el cliente no nos paga los folletos que le hemos imprimido
    1. ¿Por qué? Porque le han llegado tarde
    2. Igual es culpa de la empresa de transporte...
    1. ¿Por qué han llegado tarde? Porque tardamos más en imprimirlos de lo planificado
    2. Es culpa nuestra. Entonces habrá que mejorar la planificación...
    1. ¿Por qué hemos tardado más de lo planificado? Porque nos hemos quedado sin tinta a mitad del trabajo
    2. Tendríamos que tener más tinta en el almacén...
    1. ¿Por qué nos hemos quedado sin tinta? Porque un pedido grande de última hora ha usado toda la que teníamos y no hemos podido comprar más a tiempo
    2. Tendremos que rechazar pedidos grandes de última hora...
    1. ¿Por qué no hemos podido comprar más a tiempo? Porque el proveedor no nos ha podido suministrar lo bastante rápido
  • Solución : localizar algún proveedor que pueda suministrarnos tinta en menos de 1 hora en cualquier momento en que nos haga falta

Diagramas de causa-efecto

  • Son una forma ágil de representar un análisis de causa raíz

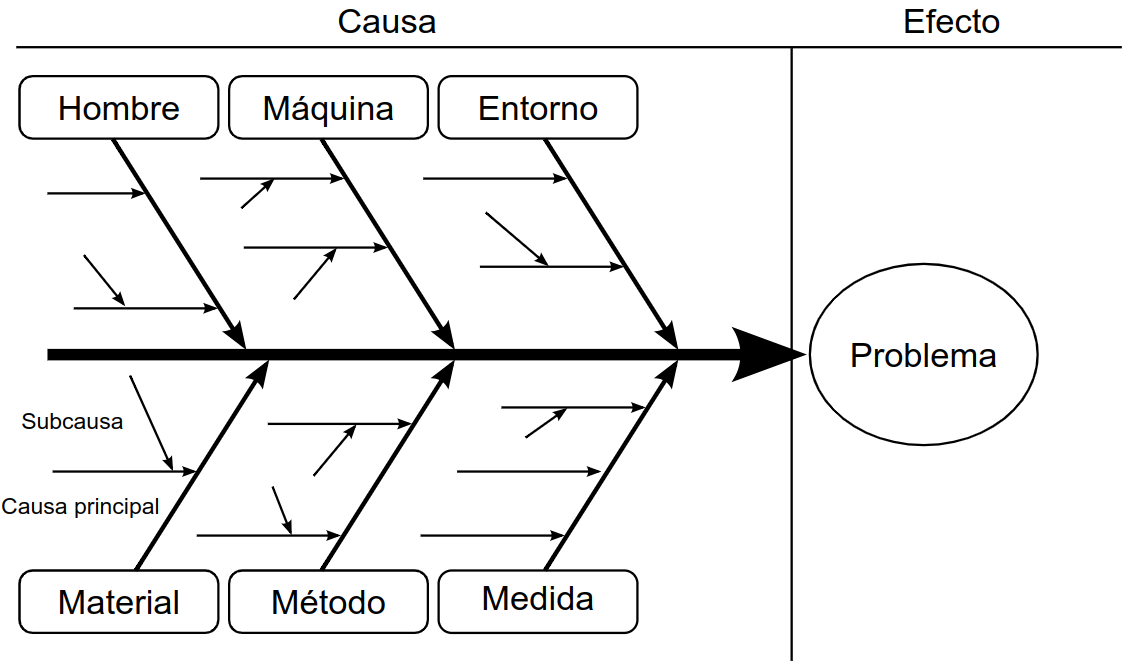

  • A veces se usan los diagramas Ishikawa, o de espina de pez, pero son más rígidos, especialmente durante el proceso de análisis del problema
    • Los diagramas de espina de pez están bien cuando tienes el problema bastante claro y quieres representarlo gráficamente
      • Pero son menos útiles cuando todavía estás delimitando y entendiendo el problema
  • Permiten analizar problemas existentes
    • Mientras se producen, o en análisis a posteriori
  • También sirven para pensar sobre problemas potenciales
    • Por ejemplo, para analizar algunos riesgos de un proyecto

Ejemplo de diagrama de espina de pez

Image under a Creative Commons Attribution-Share Alike 4.0 International, by VARGUX

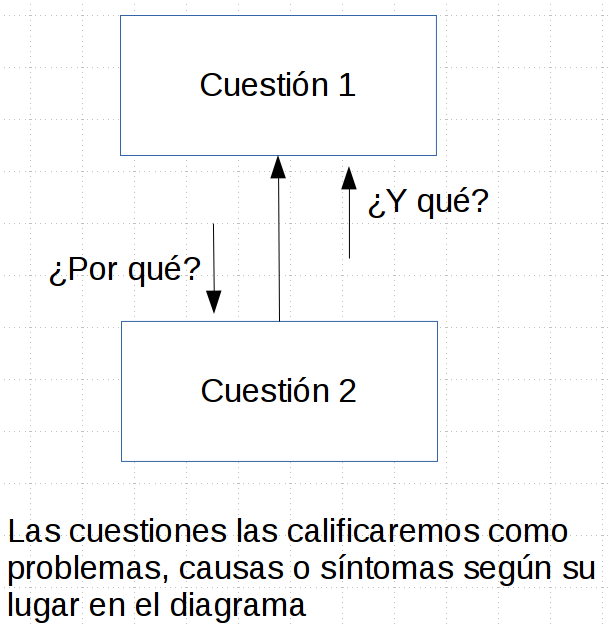

Análisis de causa raíz con diagramas de causa-efecto

    1. Escribe el problema de partida
    1. Traza hacia arriba para pensar en las consecuencias que el problema de partida causa
    2. Pregúntate ¿y qué?
    1. Traza hacia abajo para encontrar la causa (o causas)
    2. Pregúntate ¿por qué?
    1. Identifica círculos viciosos (ciclos)
    1. Itera 1-4 para refinar y clarificar el diagrama
    1. Decide qué causas raíz tratarás de solucionar poniendo contramedidas
  • Más adelante, haz un seguimiento del problema
    • Si tus contramedidas no funcionan, actualiza el diagrama a partir del conocimiento nuevo que hayas adquirido y prueba otras
    • Las contramedidas son experimentos, no soluciones
      • Asumimos que serán soluciones, pero hay que comprobarlo

Análisis de causa raíz con diagramas de causa-efecto

Ejemplo

Ejemplo

Ejemplo

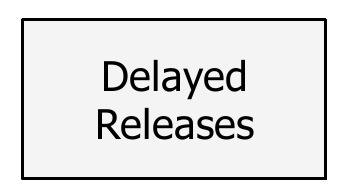

    1. Escribe el problema: No llegamos a cumplir las fechas de lanzamiento comprometidas

Ejemplo

  • Un problema solo lo es si entra en conflicto con algún objetivo
    • Hay que definir el objetivo, y pensar las consecuencias del problema según este objetivo
      • Preguntando repetidamente ¿Y qué?
  • Objetivo: tener contentos a nuestros clientes y maximizar nuestros ingresos
    • ¿A quién le importa si los lanzamientos se retrasan? ¿Qué consecuencias tiene?
      • Los retrasos alargan nuestros ciclos de lanzamiento
    • ¿Y qué?
      • Eso retrasa los ingresos y reduce nuestra liquidez. También nos hace perder clientes que no quieren esperar

Ejemplo

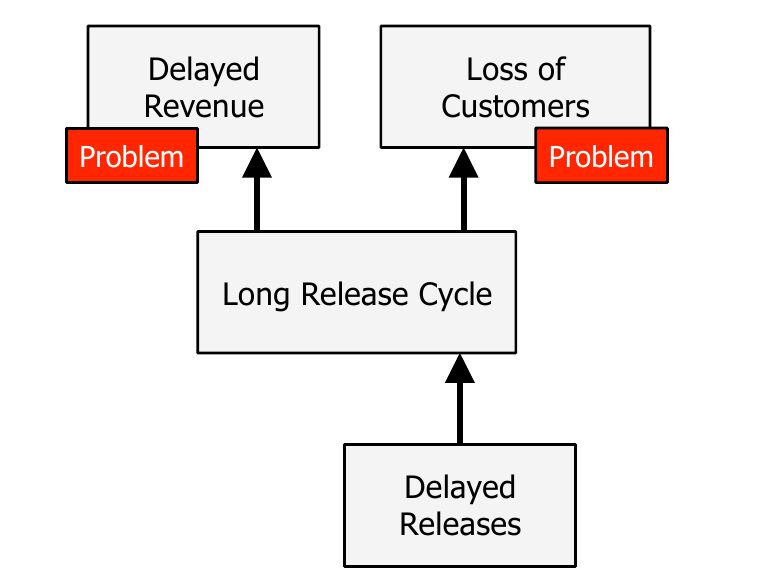

    1. Trazar hacia arriba (solo es una convención) para pensar en las consecuencias
      Illustration: (c) 2011, Henrik Kniberg,The Pragmatic Programmers, LLC.

Ejemplo

    1. Traza “hacia abajo” para encontrar la causa (o causas) raíz
  • Preguntando repetidamente “¿Por qué?”
    • ¿Por qué se retrasan los lanzamientos?
      • Porque el alcance (p.ej., requisitos funcionales) se incrementa
    • ¿Por qué?
      • Porque los clientes insisten en añadir nuevos requisitos al lanzamiento actual, sin querer quitar otras cosas
    • ¿Por qué? ¿Por qué no retrasar cosas hasta el siguiente lanzamiento?
      • Porque el ciclo de lanzamiento es muy largo, y los clientes no quieren esperar tanto
  • Es mala idea personalizar las causas, porque eso dificulta mucho las soluciones
    • ¿Por qué se retrasan los lanzamientos?
      • Tipo de respuesta a evitar : porque Jeff, el comercial, le dice que sí a todo lo que piden los clientes sin pensar en las consecuencias

    1. Identifica círculos viciosos (bucles)
      Illustration: (c) 2011, Henrik Kniberg,The Pragmatic Programmers, LLC.

Ejemplo

  • Los problemas recurrentes suelen tener círculos viciosos
    • Normalmente tardaremos algún tiempo en encontrarlos
    1. Itera estos pasos para refinar y clarificar el diagrama
    2. Es fácil pasarse causas importantes en la primera pasada, así que volvemos atrás y seguimos preguntando ¿por qué?

Ejemplo

  • ¿Por qué es el ciclo de lanzamiento tan largo? ¿Son los lanzamientos retrasados la única causa?
    • Incluso sin retrasos, planificamos ciclos de lanzamiento largos
  • ¿Cómo de largos?
    • Una vez por cuatrimestre
  • ¿Por qué tan largos?
    • Porque los lanzamientos resultan caros y complicados
  • ¿Por qué?
    • Porque entran muchas características en cada lanzamiento y todo es trabajo manual

Illustration: (c) 2011, Henrik Kniberg,The Pragmatic Programmers, LLC.

Ejemplo

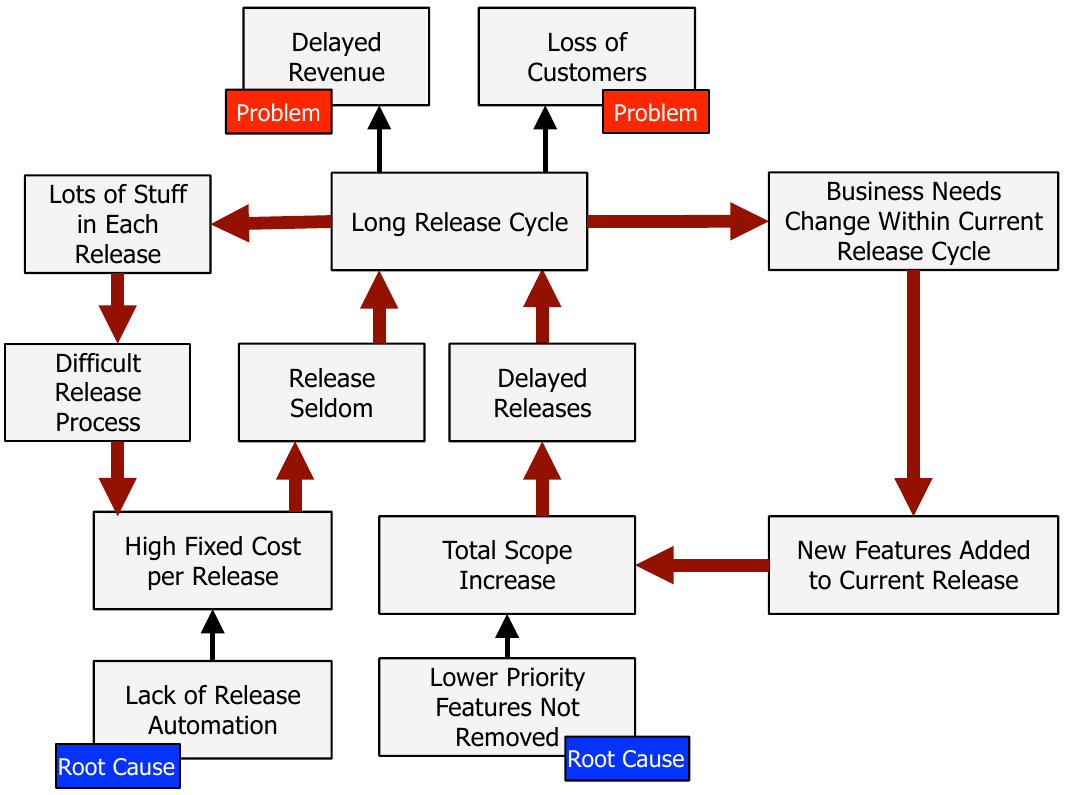

    1. Decide qué causas raíz abordarás (contramedidas)
  • Causa raíz: “Falta de automatización de lanzamientos”
    • Contramedida: “Implementar automatización de lanzamientos”
  • Causa raíz: “No se eliminan características de baja prioridad”
    • Contramedida: “Negociar una regla con el cliente que les permita añadir nuevas características a un lanzamiento solo si eliminan una de tamaño similar”

Ejemplo

  • ¿Cuándo decidimos que un elemento es una causa raíz?
  • No hay reglas estrictas, pero sí que hay algunos indicadores
    • Solo tiene flechas de salida, y no de entrada
      • No le hemos identificado causas, pero sí que tiene consecuencias
    • No encontramos sentido a seguir preguntando “¿por qué?” a partir de ahí
    • Es algo que podemos abordar y pensamos que eso tendrá un efecto positivo en el problema
  • En la técnica de los 5 porqués, el 5 solo es una sugerencia basada en la experiencia
    • Pero es importante considerarlo porque la tendencia natural es a dejar de preguntar “¿por qué?” demasiado pronto

Ejemplo

  • Una vez hecho el análisis, descubrimos que el problema inicialmente identificado (lanzamientos retrasados) no era un problema, ni una causa raíz
    • Era un síntoma
    • A partir del cual hemos llegado a los problemas reales y a las causas raíz
      • Y hemos podido proponer contramedidas que pueden ser eficaces
  • Sin este análisis podríamos haber saltado a proponer cambios inefectivos demasiado pronto
    • Añadir más gente, dar incentivos económicos si se consiguen acortar los ciclos de lanzamiento...
    • Que no habrían sido eficaces porque no van a las raíces del problema

Causa-efecto del servicio de ambulancias de Londres

  • A menudo no se publica información detallada sobre los análisis de proyectos fallidos
    • Se suele considerar algo interno
  • Pero en este caso sí que contamos con un diagrama de causa-efecto que ejemplifica muy bien el uso que le podemos dar a esta herramienta
    • De un caso que hemos visto antes

Un diagrama de causa-efecto con los fallos del LASCAD

Tomada de (Kornecki, Riddle y Lewis, 2003)

Causa-efecto del servicio de ambulancias de Londres

  • Hay unos cuantos círculos viciosos

Causa-efecto del servicio de ambulancias de Londres

  • Hay causas raíz (muchas más que estas dos)

Causa-efecto del servicio de ambulancias de Londres

  • Y el principal problema
    • Que en este diagrama es a su vez causa de otras cosas, no es un problema “puro”

Conclusiones sobre los diagramas de causa-efecto

  • Los diagramas de causa-efecto ayudan de diversas maneras
    • Facilitan que todo el equipo comparta una visión sobre los problemas
      • Resolver problemas en equipo es efectivo, pero requiere una comprensión compartida por todo el equipo
    • Identifican cómo los problemas afectan al negocio
      • Permitiendo así focalizarse primero en los más importantes
    • Encuentran causas raíz
      • Esto maximiza el impacto de las soluciones
    • Encuentran círculos viciosos (bucles de realimentación negativa)
      • Esto permite buscar soluciones para romperlos
  • Estos diagramas son útiles, pero el punto clave es que proporcionan una estrategia estructurada de solución de problemas
    • Importan las preguntas hechas, y las respuestas encontradas
    • La estrategia se adapta a casi cualquier tipo de problema
